Aanleg boorplatform ONE-Dyas mag door, maar stroomkabel kan nog niet in het stopcontact

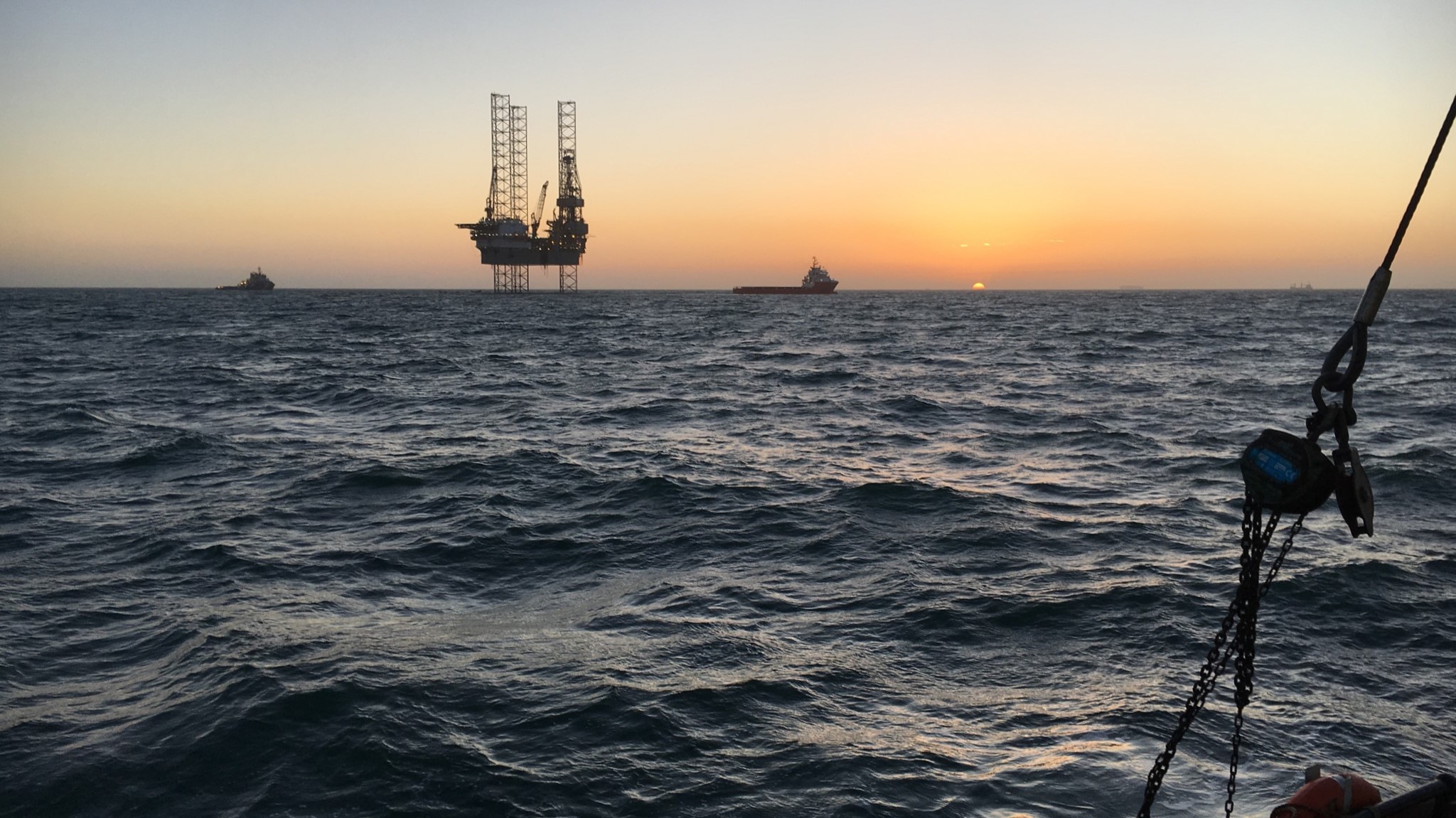

Het nu nog drijvende boorplatform Prospector 1 van ONE-Dyas
© Greenpeace
Gasbedrijf ONE-Dyas mag doorgaan met de aanleg van een boorplatform boven Schiermonnikoog. Dat heeft de Raad van State bepaald. De voorziening die was ingediend door milieuorganisaties is daarmee niet langer van kracht.
De voorzieningsrechter is er "op voorhand niet van overtuigd dat eventuele gebreken in de besluitvorming fataal zullen zijn voor de uiteindelijke realisering van het initiatief van ONE-Dyas en dat het initiatief vanwege die gebreken in zijn geheel geen doorgang kan vinden."
Dat betekent dat de afweging van belangen in deze procedure in het nadeel van de natuurorganisaties uitvalt.
"Teleurstellende uitspraak wat ons betreft", zegt Jorien Bakker fan Natuurmonumenten in een eerste reactie. "Maar het is nog geen gelopen race; het beroepschrift ligt er nog."

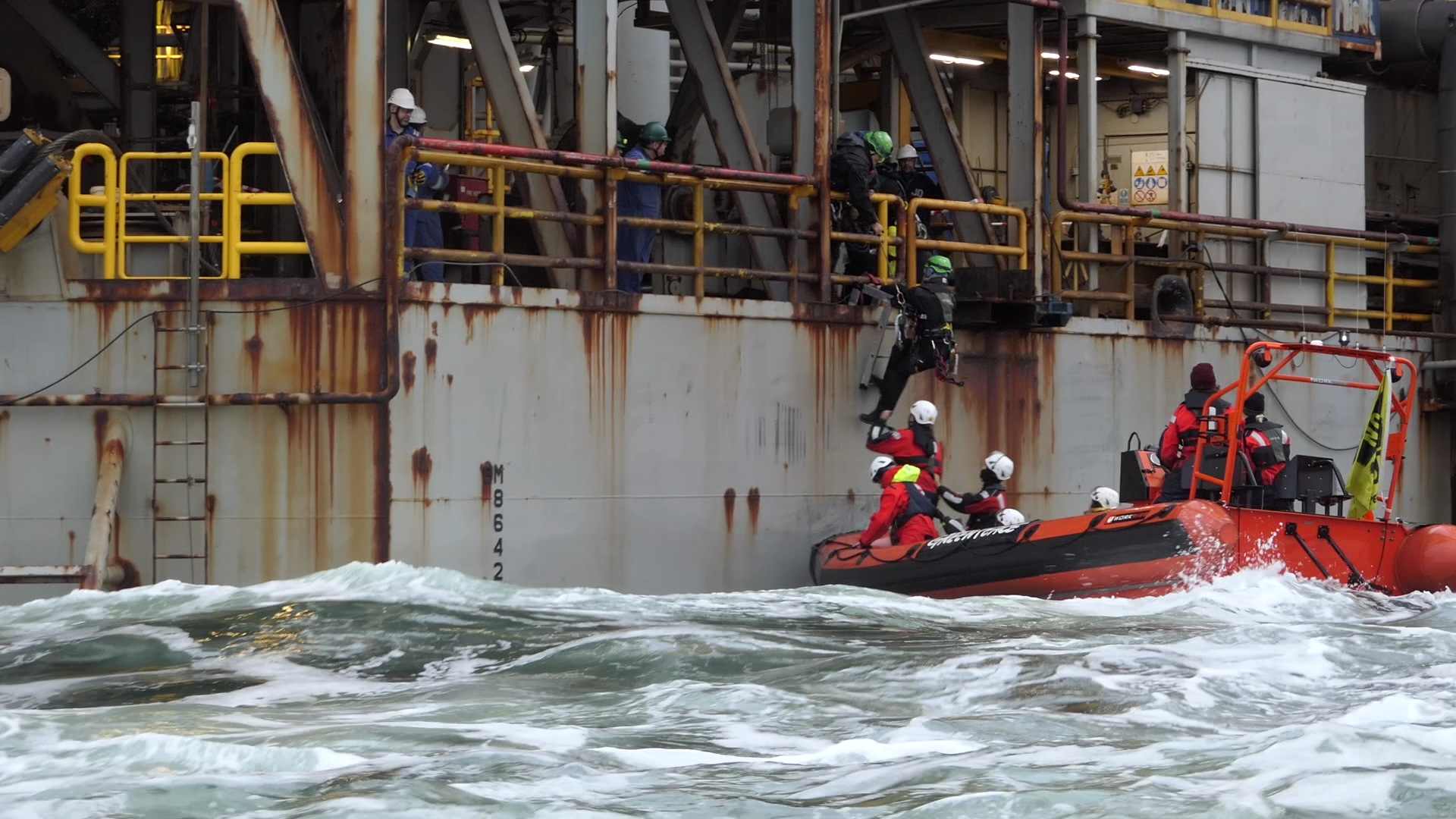

Actievoerders van Greenpeace beklommen uit protest tegen nieuwe gaswinning begin juni het boorplatform van ONE-Dyas
© Greenpeace
"Midden in de klimaatcrisis en naast de kwetsbare Waddenzee naar nieuw gas boren is en blijft onverstandig", seit Faiza Oulahsen, haad Klimaat & Energie by Greenpeace. Neffens har is it oan de polityk om alle nije fossile ynfrastruktuer te ferbieden om sa de klimaatkrisis oan te pakken.

Vertraging ligt op de loer

Het is een gunstig besluit voor het gasbedrijf. Toch dreigt extra vertraging voor ONE-Dyas bij het boren naar gas boven Schiermonnikoog. Dat komt door problemen met de vergunning voor de stroomkabel.
Het bedrijf wil graag zo gauw mogelijk beginnen met het winnen van gas uit de Noordzee. Daarvoor zijn zowel Nederlandse als Duitse vergunning nodig.
ONE-Dyas wil gas winnen uit het gasveld N05-A. Dat ligt twintig kilometer noordelijk van Schiermonnikoog in de territoriale wateren van Nederland en Duitsland.
Het bedrijf kreeg in 2022 een vergunning van staatssecretaris Vijlbrief van Mijnbouw om daar gas te winnen. De Duitse deelstaat Nedersaksen gaf ook een vergunning af.
Het plan is om het boorplatform aan te sluiten op het Duitse windpark Riffgat. Daarmee zou het eerste platform in Nederland zijn dat op elektriciteit werkt.
Windpark Riffgat in het Duitse deel van de Waddenzee
© ANP / dpa Picture-Alliance
Een kabel over de zeebodem moet beide installaties aan elkaar verbinden.

Vergunningen

Daarvoor zijn twee vergunningen nodig. Een water- en een natuurvergunning. Beide zijn in 2022 afgegeven door het Duitse ministerie dat erover gaat.
Daarbij is wel de voorwaarde gesteld dat niet begonnen mag worden met het aanleggen van de kabel totdat alle vergunningen van het project in Nederland in orde zijn.
Bewoners van Borkum protesteren tegen de gaswinning
© ANP / dpa Picture-Alliance
Bovendien is er tegen beide Duitse vergunningen bezwaar gemaakt. ONE-Dyas mag dus nog niet beginnen met het leggen van de stroomkabel.

Riffen

Verder zijn er, sinds het verlenen van de vergunningen in 2022, speciale riffen in het gebied ontdekt. Die liggen onder andere op de route van de stroomkabel.
Op grond van de Duitse milieubeschermingswet is nieuw onderzoek nodig naar de impact van de activiteiten op deze riffen.
"Zolang deze niet op bevredigende en legale wijze zijn uitgevoerd, kan de aanleg van het kabeltracé niet beginnen", zegt een woordvoerder van het Duitse ministerie in een reactie via de mail.

Duitse weerstand

Actievoerders van de Duitse natuurclub Deutsche Umwelthilfe (DUH) zeggen dat ze verwachten dat het minimaal nog een paar maanden duurt voordat er überhaupt een beslissing valt.
Eerder zou het onderzoek en de afhandeling van de bezwaren niet klaar zijn. De DUH is een van de partijen die bezwaar heeft gemaakt tegen de stroomkabel van ONE-Dyas.

Reactie ONE-Dyas

"De vergunning voor het leggen van de stroomkabel is in 2022 afgegeven. Daar zijn bezwaren tegen ingediend. Daar kijken we nu naar", laat een woordvoerder van ONE-Dyas weten.
Het gasbedrijf heeft de aanleg van de stroomkabel in de planning staan voor halverwege augustus. De kans lijkt klein dat het Duitse vergunningstraject dan helemaal klaar is.
In augustus kijken we naar de stand van zaken voor het leggen van de kabel.
Corine Toussaint, woordvoerder ONE-Dyas
Bijkomend probleem is dat de vergunning voor het leggen van de kabel niet het hele jaar geldig is. Het aanleggen van de kabel mag alleen tussen 1 juli en 30 september plaatsvinden.
"Wij gaan door met de werkzaamheden op locatie. In augustus kijken we dan naar de stand van zaken voor het leggen van de kabel."
"Mocht dan blijken dat het niet mogelijk is, moeten we terug naar de tekentafel."

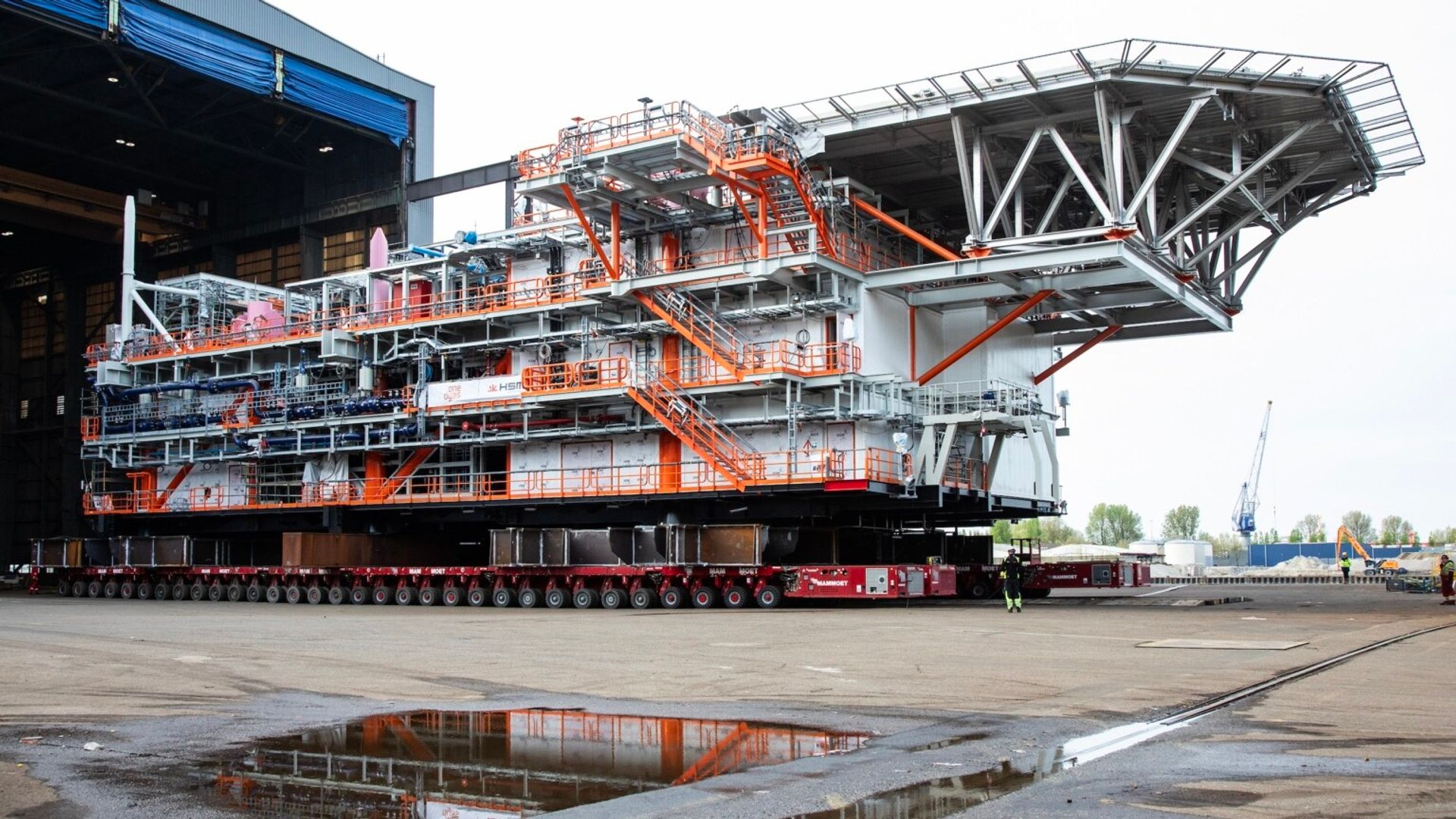

Het boorplatform in aanbouw in Schiedam
© HSM Offshore Energy
Hoewel ONE-Dyas dus vrijdag voorlopig gelijk heeft gekregen bij de Raad van State, kan het boren boven Schiermonnikoog nog altijd flinke vertraging oplopen.
En dat alles vanwege een stroomkabel die er juist voor moet zorgen dat de uitstoot bij de gaswinning praktisch nul zal zijn.
